Internet in Lichtgeschwindigkeit. Für viele von Ihnen ist dies heute noch Zukunftsmusik. Das wollen wir ändern und freuen uns deshalb, dass unsere Stadt den Zuschlag für einen geförderten Netzausbau erhalten hat.

In den Jahren 2019 und 2020 bereiteten wir in Zusammenarbeit mit dem Planungsbüro MRK Media AG und dem zukünften Betreiber unseres Netzes, der eins energie in sachsen GmbH & Co. KG (eins), die Planung und Vergabe der Bauleistungen vor. Für diese Bauleistungen hat unsere Gemeinde bereits 2017 Förderbescheide in Höhe von 2,86 Mio. Euro erhalten.

Am 09. November 2020 konnte dann der erste Spatenstich für unser Glasfasernetz gesetzt werden. Dafür werden rund 184 Kilometer Glasfaserkabel verlegt, um ca. 1.800 private Haushalte und ca. 90 Unternehmen zu versorgen. Dieses Netz wird nach Fertigstellung an eins verpachtet. Diese wiederum errichtet die aktive Technik und betreibt zukünftig das Netz. Dabei stellt sie das Netz diskriminierungsfrei allen Anbietern zur Verfügung, so dass Sie weiterhin die freie Wahl des Netzanbieters haben.

Für Sie als Eigentümer einer Immobilie im Fördergebiet besteht die Möglichkeit, während der Bauzeit einen kostenlosen Glasfaser-Hausanschluss bis in den Keller bzw. Hausanschlussraum zu erhalten. Dies gilt jedoch nur im Förderzeitraum. Ein nachträglicher Anschluss Ihres Hauses ist möglich, kann aber erst nach Abschluss der Bauarbeiten in Ihrer Straße erfolgen und wird dann auch kostenpflichtig sein.

Ziel ist die schrittweise Inbetriebnahme des Glasfasernetzes ab Ende 2022. Der erste große Meilenstein soll dabei das Gewerbegebiet Panther werden. Die Komplettinbetriebnahme ist bis Ende 2023 vorgesehen.

Dieses Vorhaben wird durch Steuermittel auf der Grundlage des von den Abgeordneten des Deutschen Bundestags beschlossenen Haushaltes sowie des von den Abgeordneten des Sächsischen Landtags beschlossenen Haushaltes mitfinanziert.




16.11.2023 Erste Kunden erhalten aktiven Anschluss, aktueller Bautenstand

Bis Ende Oktober 2023 wurden im Tiefbau insgesamt 44,75 km fertiggestellt. Dabei wurden ca. 35 km Leerrohre verlegt sowie ca. 60 km Glasfaser eingeblasen. Die Kosten hierfür liegen aktuell bei 14,5 Mio. EUR (Gesamt 17,5 Mio. EUR). Der Tiefbau für die Weißen Flecken konnte bis auf das Gewerbegebiet Am Sauberg abgeschlossen werden. Anfang November wurden die Bauarbeiten für die Grauen Flecken begonnen. In diesem Zuge wird aktuell noch der Kreyerberg, die Siedlerstraße bis Am Bogen sowie die Seifentalstraße Richtung Planetenwanderweg ausgebaut. Die Tiefbauarbeiten sollen dieses Jahr noch abgeschlossen werden.

Derzeit rechnen wir mit der kompletten Übergabe des Netzes im Q2 2024. Bis dahin werden noch alle Glasfasern durch die Fa. Syskom eingeblasen sowie die Netzebene 4 (Inhouse-Verkabelung) durch die Fa. Fischer Haustechnik fertiggestellt. Spätestens dann aber werden alle Firmen und Bürger der Stadt Ehrenfriedersdorf mit schnellem Internet versorgt sein.

Wichtig für alle Interessenten eines Internetanschlusses über das neue Glasfasernetz. Die eins energie schaltet seit ca. 3 Wochen nach und nach alle Kunden aktiv, bei denen die Infrastruktur fertig gebaut ist und die bereits einen Vertrag mit eins energie abgeschlossen haben. Vorrangig betrifft dies das nördliche Stadtgebiet ab Feldstraße. Jeder der also auf einen schnellen Internetanschluss wartet, sollte aktiv werden und entweder einen Vertrag mit der eins energie abschließen oder seinen derzeitigen Internetanbieter nach einer höheren Datenrate anfragen. Sobald dies dann technisch möglich ist, werden die Anschlüsse aktiv geschalten.




19.09.2023 Bescheid Upgrade Graue Flecken, aktueller Bautenstand

Mitte September erhielten wir endlich den langersehnten Fördermittelbescheid zum Upgrade Graue Flecken vom Projektträger PwC. Für den Grauen Flecken wurden uns vom Fördermittelgeber ca. 1,5 Mio EUR bestätigt, für weitere Nachmeldungen und Nachträge weitere 720T EUR. Die Gesamtkosten unseres Breitbandprojektes erhöhen sich damit auf insgesamt 17,5 Mio EUR.

Der Zeitpunkt war sehr wichtig, da das Ausbaugebiet des Weißen Fleckens kurz vor der Fertigstellung stand. Durch das erfolgreiche Upgrade unseres Programms können wir jetzt bis Jahresende noch weitere Teile des Seifentals, Teile der Siedlerstraße, Teile des Siedlerberges, die Straße Am Bogen, die Oststraße sowie den Kreyerberg erschließen. In diesem Sinne war die Vorarbeit der Poliere von Gunter Hüttner nicht umsonst und die Tiefbauarbeiten können nach Abschluss des Seifentals zügig beginnen.

Derzeit wird das Seifental sowie die Sommerleite erschlossen. Hier konnten wir es nicht vermeiden, dass die Anwohner eine weite Umfahrung in Kauf nehmen müssen. Wir bitten um Verständis!

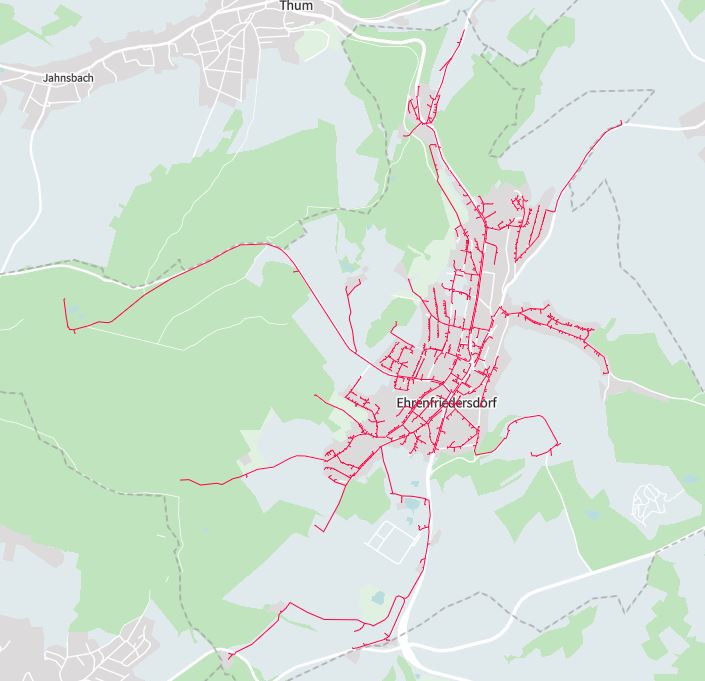

Anbei noch die Karte vom Bautenstand Ende August.

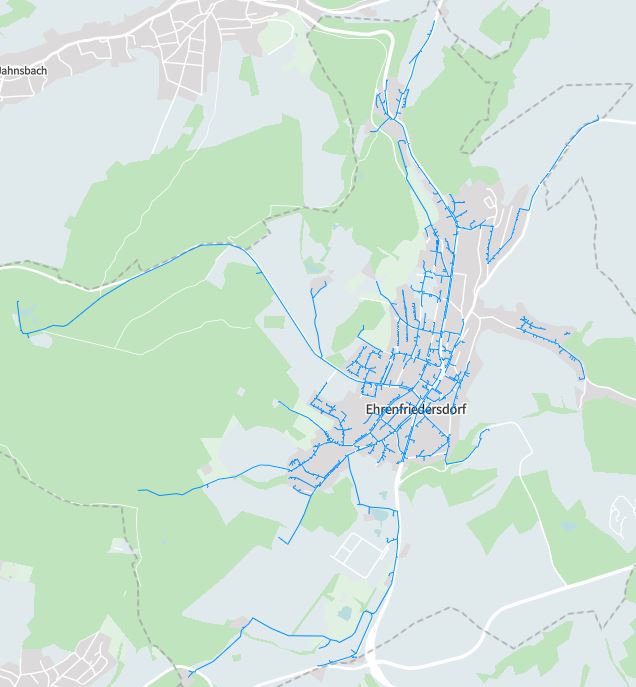

Bautenstand Breitband 29.08.23




30.05.2023 Aktueller Bautenstand, Upgrade-Antrag Graue Flecken

Im Jahr 2023 konnten bereits die Tiefbauarbeiten im Wohngebiet Am Steinbüschel sowie an der Wiesenstraße abgeschlossen werden. Aktuell finden die Verlegearbeiten in der Adolf-Damaschke-Straße, im Karl-Stülpner-Wohngebiet sowie an der Greifensteinstraße 27-41 statt. Im Juni soll es dann auf dem Sauberg und im Triftweg weitergehen. Über den Sommer ist das Seifental geplant.

Aktuell sind auch die Poliere von Gunter Hüttner, Herr Junghans und Herr Richter, im sogenannten "Grauen Flecken" (Bereich "untere Siedlung" bis Seifental) unterwegs und holen sich Informationen von den Eigentümern ein. Grund dafür ist die vom Bund gestartete Gigabitförderung, die bereits am 26.04.2021 bekannt gemacht wurde. In dieser Richtlinie erhöhte der Bund die Aufgreifschwelle für einen geförderten Ausbau von 30 Mbit/s auf 100 MBit/s. Allerdings wurde das dafür notwendige neue Markterkundungsverfahren für die Stadt Ehrenfriedersdorf erst im März 2023 durch den Erzgebirgskreis abgeschlossen. Mit diesen Daten konnten wir "jetzt" unseren Upgrade-Antrag für den Bereich "Grauer Fleck" erstellen und werden diesen in den kommenden Tagen abschicken. Dieser sollte im August beschieden werden.

Um aber bei einem positiven Bescheid dann schnell handeln und bis Jahresende alle Anschlüsse aus dem Upgrade noch setzen zu können, beginnt der Tiefbauer bereits jetzt mit der Einholung der Grundstückseigentümererklärungen und der Erstellung der Verlegekonzepte. Wir bitten dies also zu beachten, dass alle Daten unter Vorbehalt eines positiven Bescheides eingeholt werden.

Dann erhalten wir auch immer mal Anfragen, dass der Tiefbauer doch schon lange durch ist, und dann nichts mehr passiert, ob man denn vergessen wurde? Nein, vergessen wird niemand :) Manchmal kann es einfach daran liegen, dass andere Häuser noch nicht an einem entsprechenden Verteiler fertiggestellt wurden, obwohl andere in einer anderen Straße längst gebaut sind. Der Tiefbauer meldet immer erst dann einen Verteiler an die Firma Syskom, wenn dieser "komplett" fertiggestellt wurde. Die Firma Syskom, die die Glasfaserkabel einbläst, nimmt diesen Verteiler dann in ihren Zeitplan mit auf. Entsprechend kann es etwas dauern, bis dann wirklich wieder ein Mitarbeiter vor der Tür steht und den Abschlusspunkt setzen will. Wir bitten auch dies mit zu beachten.




06.02.2023 Daten zum Ausbau und Bautenstand am Jahresende 2022

Die geplanten Teilstücke für das Jahr 2022 konnten wie geplant bis Mitte Dezember abgeschlossen werden. Damit sind in über zwei Jahren rund 39 km Tiefbau realisiert worden, wobei ca. 7,5 km noch offen sind (ohne dem neuen Graue Flecken Programm). Bei den Tiefbauarbeiten wurden 92,5 km Leerrohre und 87,6 km Glasfaserkabel verlegt, 274 Hausanschlüsse (abgerechnete) und 31 Verteiler gesetzt sowie zwei PoPs (Raumzellen) aufgebaut. Der Bautenstand zum Jahresende lässt sich an folgender Grafik gut erkennen:

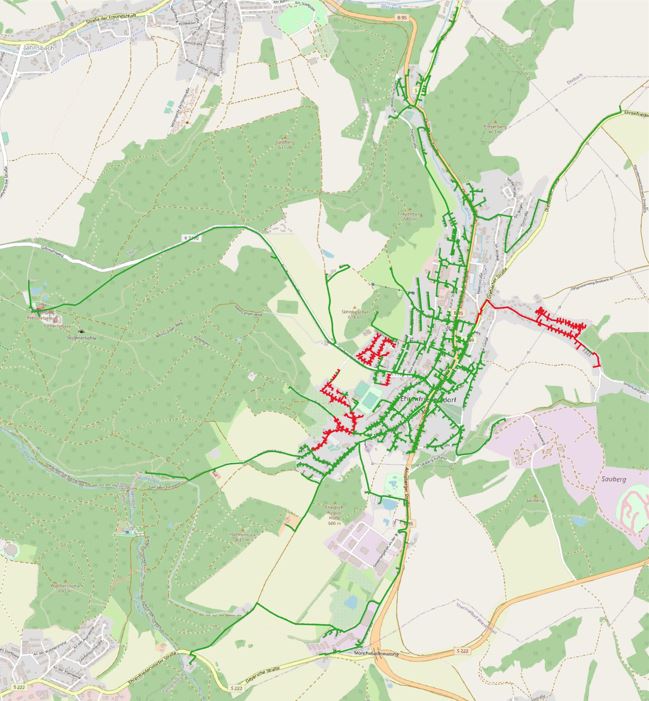

Breitband Bautenstand 31.12.22

Nach derzeitigem Stand sollen die Bauarbeiten Anfang März wieder losgehen.




18.11.2022 Bestätigung der Mehrkosten durch den Bund, Inbetriebnahme und Bautenstand

Am 07.11.2022 erhielten wir den langersehnten Änderungsbescheid zu unserem Breitband-Projekt. Damit bestätigte der Bund eine Kostenerhöhung um ca. 5,3 Mio EUR auf einen Gesamtumfang von aktuell 15,3 Mio EUR. Die Gründe für die Mehrkosten betreffen vor allem Mengenverschiebungen im Leistungsverzeichnis, die Hinzunahme der sogenannten Vortriebsadressen, Auflagen verschiedener Behörden sowie zusätzlicher Planungsleistungen.

Wie weiter unten schon geschrieben ist jedoch ein weiterer Änderungsantrag geplant, und zwar für die sogenannten Grauen Flecken, d.h. für Adressen zwischen 30 und 100 Mbit Versorgung. Dies können wir als Upgrade innerhalb unseres Weiße-Flecken-Programms tun. Um den Antrag stellen zu können, warten wir derzeit auf das Ergebnis der Markterkundung durch den Landkreis.

Durch die vielen Planungsänderungen hat sich auch unser Projekt etwas nach hinten verschoben, und damit auch die Inbetriebnahme des nördlichen Bereichs um den PoP N. Zum derzeitigen Stand plant die eins energie, die ersten Testkunden ab März 2023 aktiv zu schalten. Ab Juni 2023 sollte ein Regelbetrieb im nördlichen Bereich möglich sein. Wenn hierzu genauere Informationen vorliegen, werden wir das hier veröffentlichen.

Gebaut wird dieses Jahr, wenn das Wetter so anhält, noch bis Mitte Dezember. Nachdem die Rathausstraße, die Untere und Obere Kirchgasse, die Lange Gasse und die August-Bebel-Straße mit dem Tiefbau fertiggestellt wurden, konzentrieren sich die Bauarbeiten aktuell auf die Wettinstraße, die Querstraße und am Kalten Feld. Auch die Adolf-Damaschke-Straße ist noch für dieses Jahr geplant.




01.09.2022 Bautenstand und Planung für die nächsten Wochen

Zum 11.08.22 ergibt sich folgender vermessener Bautenstand:

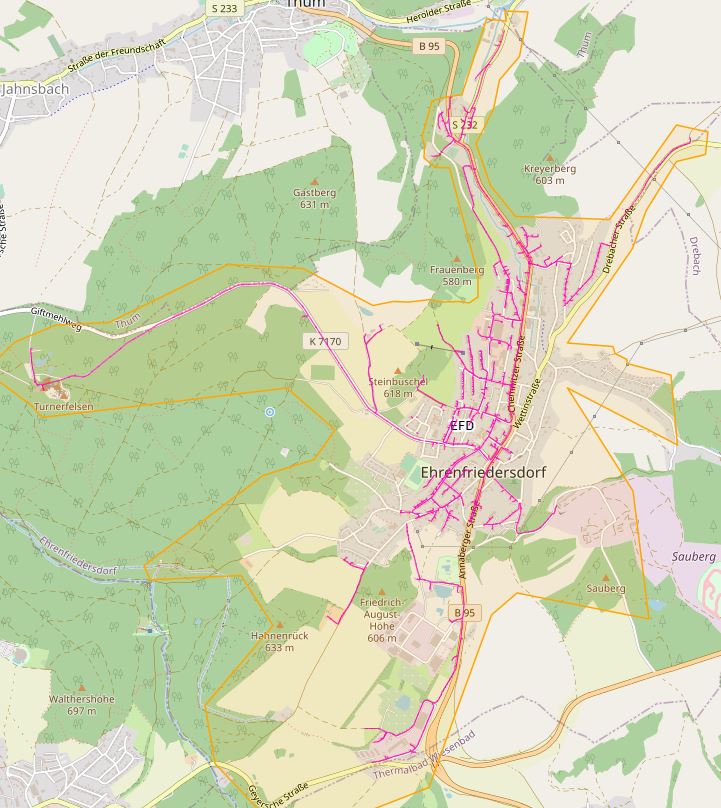

Breitband Bautenstand 11.08.22

In den Ferien wurde der Marktbereich noch fertiggestellt. Derzeit finden in der Schillerstraße, der Albertstraße, der Thomas-Mann-Straße und in der Oberen Kirchstraße Tiefbauarbeiten statt, die noch etwas andauern werden. Zusätzlich kommt dann der Bereich Frankestraße/Kreuzstraße hinzu.

Im Hinblick auf die Finanzierung des Projektes kann mitgeteilt werden, dass die Stadt Ehrenfriedersdorf einen Erhöhungs-/Änderungsantrag eingereicht hat, der vom Bund derzeit geprüft wird. Außerdem verabschiedete der Bund im April diesen Jahres das Förderprogramm "Graue Flecken", mit dem die sogenannte Aufgreifschweile auf 100Mbit erhöht wird, d.h. auch Adressen bis 100Mbit sind dann förderbar. Dazu führt der Landkreis aktuell ein Markterkundungsverfahren für das gesamte Kreisgebiet durch. Die Stadt Ehrenfriedersdorf wird diese weitere Fördermöglichkeit nutzen und einen weiteren Änderungsantrag (Upgrade) beim Bund einreichen.




22.02.2022 Wiederaufnahme der Tiefbauarbeiten und Persönliche Beratung von Mitarbeitern der eins energie

Am 07.02.2022 wurden die Tiefbauarbeiten im Bereich der alten Geyerischen Straße, am Steinbüschelweg, an der Sauberg-Auffahrt sowie an der Greifenstein-Abfahrt wieder aufgenommen. Die nächsten Bauabschnitte werden dann u.a. die Steinbüschelstraße, B95 von Freibad bis alte Geyerische Straße und die Fuchshübelstraße/Hüttenhof sein.

Ab 21.02. sind auch wieder Mitarbeiter der eins energie in beratender und unterstützender Funktion für einen möglichen Anbieterwechsel im Stadtgebiet unterwegs. Dazu gibt es folgende Information von der eins energie:

akquise eins




 17.12.2021 Beendigung der Tiefbauarbeiten für dieses Jahr

Auch in den Herbstmonaten war die Fa. Gunter Hüttner fleißig. So konnten bis Jahresende die Bereiche im Gewerbegebiet Panther, die Max-Wenzel-Straße, die Kurze Straße, die Schillerstraße, die untere Steinbüschelstraße und in großen Teilen schon die Verbindung zu den Greifensteinen mit Leerrohren versehen werden. Auch die Fa. Syskom, die nicht nur für die PoPs zuständig war, sondern auch als Subunternehmer für Gunter Hüttner die Kabel einbläst und dann die Abschlussbuchsen (APL) in den Häusern setzt, hat ihre Arbeiten im November begonnen.

Uns ist natürlich bewusst, dass die vielen Straßensperrungen und Umleitungen einiges an Geduld und Verständnis bei allen Bürgern und Verkehrsteilnehmern erfordert. Dies ist nicht nur in Geld beziffert die größte Baumaßnahme der Stadt, sondern natürlich auch in der Fläche und in der Zeit. Das können wir alle nur gemeinsam miteinander schaffen. Daher bedankt sich die Stadtverwaltung bei allen für das entgegengebrachte Verständnis!

Trotz der vielen positiven Nachrichten beim Ausbau kam es auch zu einigen Problemen mit dem Vertrieb der eins energie. Vertriebsmitarbeiter sind ohne Abstimmung mit der Stadt bereits seit November im Stadtgebiet unterwegs gewesen, leider auch immer wieder mit falschen oder verwirrenden Aussagen, die einige Bürger verunsicherten. Wir haben die Vertriebsaktivitäten zunächst stoppen lassen und werden uns für das nächste Jahr mit eins energie neu dazu abstimmen.

Zwei wichtige Punkte sollen hier aber gleich richtiggestellt werden. Ja, der Ausbau in Gebäuden mit mehreren Wohn- oder Gewerbeeinheiten wird von der eins energie komplett übernommen, ist also, wie schon in der Bürgerversammlung erläutert, kostenlos. Dies wird im Übrigen von der als Subunternehmer agierenden Fischer Haustechnik GmbH ab Februar/März 2022 umgesetzt.

Und nein, niemand verliert seinen Internetanschluss, wenn er nicht einen neuen Vertrag mit der eins energie abschließt! Wir bauen hier ein modernes und zukunftsfähiges Glasfasernetz auf, parallel zu den bestehenden Netzen. Jeder kann entsprechend seinen bisherigen Anschluss bzw. Vertrag beibehalten. Nichtsdestotrotz würden wir uns auch in der Stadtverwaltung freuen, wenn viele Bürger diese neue Möglichkeit bei unserem Partner eins energie nutzen werden und auf den Glasfaseranschluss umsteigen. Dafür müssen Sie nicht mehr bezahlen als bei anderen Anbietern mit herkömmlichen DSL-Anschluss auch (zb. bei 100Mbit).

Weitere Fragen beantwortet die eins energie auch auf ihrer Internetseite für Ehrenfriedersdorf:

Ehrenfriedersdorf - eins energie in sachsen

Noch eine Information zur Inbetriebnahme des Netzes. Unser Ziel war, zumindest das Gewerbegebiet Panther bis Ende 2021 aktiv schalten zu können. Hierzu trug aber der zukünftige Betreiber eins energie aus Erfahrungen von anderen Projekten starke Bedenken vor. Das Problem ist dabei die extrem sensible Technik in den POPs, die dann schon in Betrieb wäre, während die anderen Glasfaserkabel alle erst noch eingeblasen werden. Hierbei entsteht sehr viel Schmutz, wodurch die Fehleranfälligkeit des späteren Glasfasernetzes sehr hoch wäre. Nach längeren Gesprächen haben wir uns dann entschieden, dass die NVts 1 bis 11, und damit auch das Gewerbegebiet mit dem NVt 4, voraussichtlich im August 2022 zusammen als erste Teilstücke in Betrieb genommen werden.

Im kommenden Jahr stehen dann der Markt, die südlichen Stadteile und das Seifental im Fokus des Ausbaus. Bei entsprechender Witterung werden die Arbeiten ab Mitte Februar wieder aufgenommen.

Bautenstand 17.12.2021:

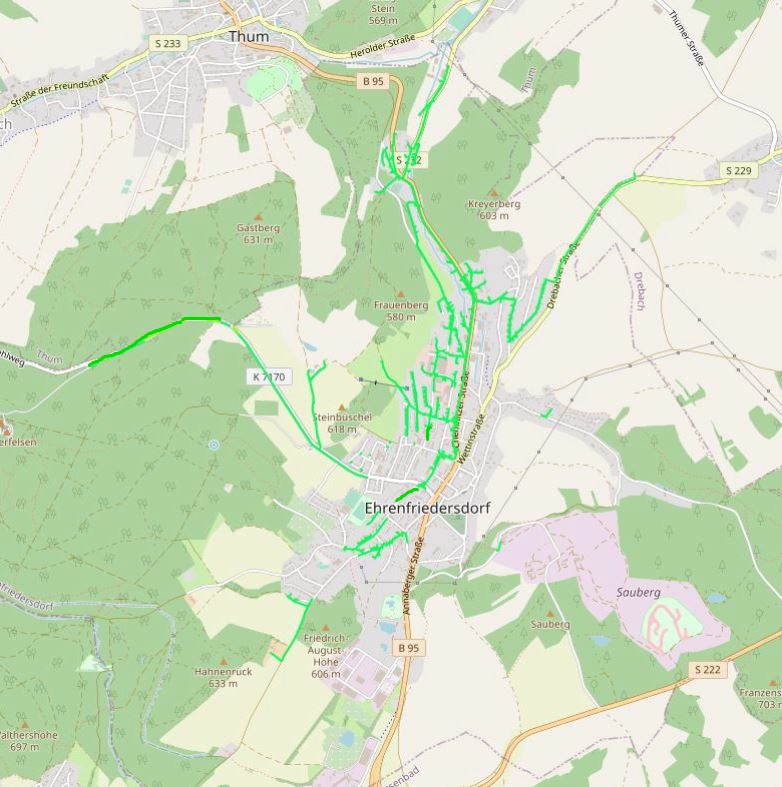

Bautenstand Breitband 17.12.21

Standorte der NVts:

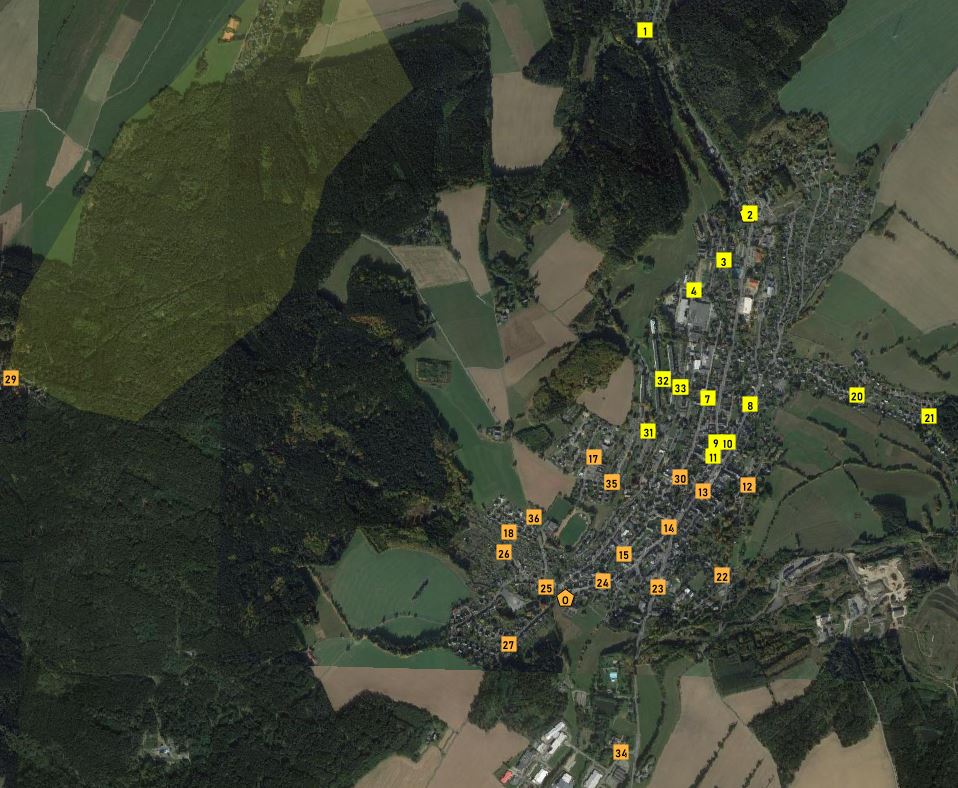

NVt Standorte




26.08.2021 Verlegung Leerrohre in der B95, in Thomas-Mann-Straße, Schillerstraße und Gewerbegebiet Panther

Noch läuft die Urlaubszeit, trotzdem kam die Firma Gunther Hüttner wieder ein gutes Stück mit den Tiefbauarbeiten voran. Während der Vortrieb des Überlandkabels (Backbone) über die Berg- und Siedlerstraße abgeschlossen werden konnte, wurden gleichzeitig die Leerrohre im Bereich Fichtenweg und Ziegelstraße verlegt. Von dort geht es aktuell in das Gewerbegebiet Panther.

Danach wurde einer der schwierigsten Abschnitte angegangen, nämlich die Hauptkabel vom POP N (Höhe Autohandel Massalsky) der B95 entlang Richtung Markt zu führen. Die Mediensituation in der B95, speziell im Bereich ab POP bis zum Aldi, gestaltete sich als größere Denkaufgabe, die von allen Beteiligten aber bravourös gemeistert werden konnte. Die Baumaßnahme des Lasuv im Bereich Tankstelle bis Abzweig Herold kam unseren weiteren Tiefbauarbeiten an der B95 dann durch die Umleitung des Hauptverkehrs entgegen. Aktuell wird der Bereich Feldstraße bis Steinbüschelstraße gebaut.

Im Bereich der Pochwerkstraße konnten wir unseren Breitbandausbau mit der Erneuerung eines Mittelspannungskabels der Mitnetz verknüpfen. Von dort aus geht es aktuell Richtung POP O am Umspannwerk. Im Zuge dessen werden die Leerrohre weiter über die Fuchshübelstraße und dann in die Schillerstraße eingebaut.

In der folgenden Karte kann man gut die schon verlegten und vermessenen Leerrohre (grün) und die aktuellen Bauabschnitte (orange) erkennen.

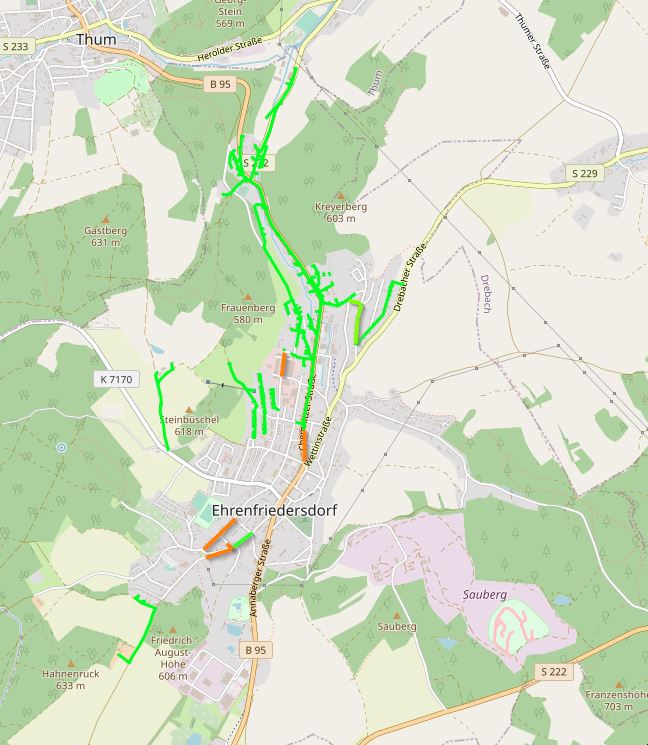

Bautenstand 26.08.21






06.05.2021 Verlegung Leerrohre in der B95, im Fichtenweg und der Ziegelstraße

Derzeit werden die Leerrohre an der B95 verlegt. Dies wird mit Hilfe des Spülbohrverfahrens getan, welches den Vorteil der Bauzeitverkürzung (weniger Verhehrsbehinderungen) und der Verringerung der Schäden an Gehwegen oder Straßen hat.

Aufgrund der Erschließung des Wohngebiets Am Siedlerberg kann der Vortrieb zunächst nicht weiter über die Siedlerstraße vorangetrieben werden. Hier müssen wir erst die Fertigstellung der Arbeiten Am Siedlerberg abwarten. Daher wird zunächst auf den Fichtenweg und die Ziegelstraße ausgewichen. Über die Ziegelstraße weiterführend werden auch Leerrohre auf der ehemaligen Bahnschiene zu den dort ansässigen Wohnhäusern verlegt.

Ab 10.05.21 kommt es auch zu einer Sperrung der B95 in Höhe Autohandel Massalsky. Dort muss die Straße für die Anbindung des PoPs N gequert werden. Die PoPs selbst sollen in der 21. KW geliefert werden.




19.03.2021 Vortrieb über Bergstraße, Teil Siedlerstraße, Teil Am Siedlerberg

Das Überlandkabel für unser Glasfasernetz kommt von Amtsberg über Drebach nach Ehrenfriedersdorf. Um das Hauptkabel bis an den nördlichen POP an der B95 zu führen, müssen wir über die Bergstraße, dann rechts in die Siedlerstraße und runter Am Siedlerberg zur B95. Hier müssen wir also mit dem Hauptkabel durch das nichtförderfähige Gebiet unserer Stadt (sogenannter Grauer Fleck).

Für diese Grauen Flecken wurde die Förderrichtlinie dahingehend geändert, dass die Kabel jetzt so verlegt werden müssen, dass später mal, zb. wenn ein Eigentümer einen Anschluss beantragen würde, oder eine spätere Förderung des Gebietes möglich sein sollte, die Straße nicht wieder geöffnet werden muss. Dementsprechend erhalten alle Häuser, die direkt an der Route des Hauptkabels liegen, einen kostenlosen Abschluss an ihrer Grundstücksgrenze (im Prinzip geförderter Ausbau bis zum Gartenzaun).

Da aber nunmal die Baufirma vor Ort ist, lässt sich natürlich ein möglicher Hausanschluss wesentlich günstiger gestalten. Daher wird allen Eigentümern ein Angebot von der eins energie unterbreitet werden. Diesem wollen wir nicht vorgreifen, können aber sagen, dass die jetzigen Baukosten später bei einem Vertragsabschluss vom Versorger wieder erstattet werden. Die Vertriebsmitarbeiter von eins energie sind ab Montag, dem 22.03.2021 im Gebiet unterwegs.




12.03.2021 Weiterführung der Tiefbauarbeiten nach der Winterpause

Die Tiefbauarbeiten für den Glasfaserausbau wurden durch die Fa. Gunter Hüttner ab März wieder aufgenommen. Dabei wurden zunächst unproblematische Außenbereiche an der Alten Stollberger Straße und der August-Bebel-Straße angegangen.

Ab nächste Woche wird dann die Herolder Straße hinzukommen. Und auch die Tiefbauarbeiten für das Hauptkabel von der Drebacher Höhe zum Standort des nördlichen POPs an der B95 Höhe Chemnitzer Straße 69 werden ab 17.03. beginnen. Das Hauptkabel soll dabei über die Straßen Bergstraße, Siedlerstraße und Am Siedlerberg zum POP geführt werden. Die betreffenden Anwohner erhalten hierfür noch alle Informationen.

Für Ihr Verständnis für die verkehrlichen Einschränkungen danken wir Ihnen schon im Voraus!




11.12.2020 Abschluss der Tiefbauarbeiten für 2020

Die Fa. Gunther Hüttner konnte wie geplant am 09.11.2020 mit den Tiefbauarbeiten für den Breitbandausbau beginnen und wird die Arbeiten für dieses Jahr am 18.12.2020 einstellen. In dieser Zeit konnte die Baufirma mit zwei Trupps die Häuser in der Thumer Straße und den Bereich der Neubauten bis hoch zum Haus Feldstraße 20 anschließen. Dabei sind die Arbeiten so koordiniert, dass zunächst nur die Leerrohre in die Erde gelegt und die einzelnen Hausanschlüsse gesetzt werden, ohne die eigentlichen Glasfaserkabel. Dadurch können die Gräben wesentlich schneller wieder geschlossen und die Straßen wiederhergestellt werden, und damit auch die Umleitungen und Verkehrsbehinderungen stark verkürzt werden. Auch offene Gräben über Nacht sollen und können auf diese Weise vermieden werden. Im Nachgang wird dann ein von der Tiefbaufirma beauftragter Subunternehmer die Glasfaserkabel einblasen, ohne dass es zu größeren Behinderungen kommen wird. Dies wird die Fa. Syskom aus Chemnitz übernehmen, die auch die Ausschreibung für die zwei PoPs gewonnen hatte.

Der Beginn der Tiefbauarbeiten im Jahr 2021 ist dann entsprechend der Witterung ab Februar geplant. Bis dahin werden die Poliere weiter planen, Arbeiten vorbereiten und auch mit Eigentümern Kontakt aufnehmen. Ab nächstes Jahr sollen dann bis zu zehn Bautrupps im Stadtgebiet unterwegs sein, was eine große Herausforderung nicht nur für die Baufirma und das Bauamt werden wird, sondern auch für die Bürger der Stadt.

Für Ihr Verständnis für die verkehrlichen Einschränkungen danken wir Ihnen schon im Voraus!




29.10.2020 Beginn der Tiefbauarbeiten im November

Mittlerweile fand eine erste Bauanlaufberatung mit den Planern und Baufirmen statt. Die Tiefbauarbeiten sollen nun am 09.11.2020, zunächst in den Neubauten und an der Thumer Straße, beginnen. Die Anwohner werden rechtzeitig von der Baufirma informiert.




08.09.2020 Beschluss der Tiefbauarbeiten

Nach der Ausschreibung der Tiefbauleistungen wurden dann im August alle Angebote genau geprüft und offene Fragen geklärt. Trotz der erfreulichen Anzahl von 9 Bewerbern wurde dennoch unser Glasfaserausbau um einiges teurer.

In der gestrigen Sitzung beschloss dann der Stadtrat nach eingehender Beratung die bis dahin größten Bauaufträge in der Geschichte unserer Stadt. Nach den entsprechenden Fristen konnten wir am 19.09.2020 offiziell die Aufträge für Los 1 und 2 an die Fa. Gunther Hüttner + Co. GmbH aus Chemnitz in Höhe von ca. 8,84 Mio EUR und den Auftrag für Los 3 an die Fa. SysKom Kommunikationstechnik GmbH, ebenfalls aus Chemnitz, in Höhe von ca. 0,58 Mio EUR vergeben.




22.06.2020 Europaweite Ausschreibung der Tiefbauarbeiten

Ab Februar dieses Jahres arbeitete unser Planungsbüro MRK Media AG an den Ausschreibungsunterlagen für unser Projekt. Dabei wurde die Stadt in ein nördliches und in ein südliches Los geteilt. Ein weiteres Los wurde für die PoPs erstellt, eine Art Container, welche die gesamte Technik beinhalten. Davon werden entsprechend der Aufteilung 2 Stück benötigt.

Zum heutigen Tag konnten wir mit Hilfe unseres Anwaltsbüros Gaßner, Groth, Siederer & Coll. aus Berlin die Unterlagen für die europaweite Ausschreibung hochladen. Interessierte Unternehmen haben jetzt einen Monat Zeit, sich zu bewerben.




14.01.2020 Stand der Arbeiten beim Breitbandausbau

Mittlerweile haben wir schon einen guten Rücklauf an Eigentümergestattungen zu verzeichnen. Trotzdem sind auch einige noch offen, andere waren unzustellbar aufgrund veralteter Daten beim Grundbuchamt (welche unsere Datenbasis darstellte). Wir bitten alle Eigentümer, die im Ausbaugebiet eine Immobilie besitzen, noch einmal zu prüfen, ob die Gestattung schon abgegeben wurde, oder ob sie eventuell bis jetzt keine erhalten haben. Wenn es noch Fragen zur Gestattung geben sollte, kann gerne eins energie (0371 525-5555) kontaktiert werden, bei anderweitigen Fragen zum Ausbau natürlich auch Herr Konz in der Stadtverwaltung (4542).

Die Planung des Ortsnetzes durch die MRK Media AG wird vorrausichtlich Ende Februar abgeschlossen werden, so dass dann das Vergabeverfahren für einen Tiefbauer begonnen werden kann. Die eigentlichen Ausbauarbeiten sollen dann im Herbst dieses Jahres beginnen, und werden nach heutigem Stand voraussichtlich Mitte 2022 abgeschlossen werden.

Aufgrund einiger Hinweise aus der Bevölkerung möchten wir nochmals darauf hinweisen, dass das eigene Glasfasernetz der Stadt Ehrenfriedersdorf noch nicht gebaut ist (!) und weder die Stadt noch eins energie etwas mit dem zum Teil aggressiven und irreführenden Auftreten von Außendienstmitarbeitern eines großen Kommunikationsunternehmens zu tun haben. Vielen Einwohnern wird hier an der Haustür Druck gemacht, dass das Glasfasernetz gebaut sei, aber nicht genügend Leitungen in den Verteilern zur Verfügung stehen und daher so schnell wie möglich neue Verträge abgeschlossen werden sollten. Beim Netz der Stadt wird jeder Eigentümer einen eigenen Anschluss erhalten, in Mietshäusern bekommt jede Wohn- und Gewerbeeinheit einen eigenen Anschluss. Daher wird es keine Engpässe in den Verteilern geben.

Trotzdem haben wir einen offenen Kommunikationsmarkt in Deutschland, und jeder Bürger hat die freie Wahl beim Buchen seiner Kommunikationsdienste. Dies wird auch in Zukunft so bleiben. Und so wird auch der Betreiber des "zukünftigen" Glasfasernetzes unserer Stadt, die eins energie aus Chemnitz, zu gegebener Zeit allen Bürgern entsprechende Verträge und Dienste anbieten. Dies werden wir dann mit auf unserer Homepage oder auch im Amtsblatt mit ankündigen.




20.09.2019 Hinweise und Antworten zu den Eigentümergestattungen

Als Grundlage für die Anschreiben an "alle" Eigentümer mussten wir die Grundbuchdaten verwenden. Wir haben aber festgestellen müssen, dass sehr viele Eigentümer falsche bzw. alte Adressdaten beim Grundbuchamt hinterlegt haben. Vielen scheint nicht bewusst zu sein, dass sie hier selbst aktiv werden müssen und die aktuellen Adressdaten nicht automatisch von irgendeiner Verwaltungstelle (Meldeamt, Finanzamt) ans Grundbuchamt weitergegeben werden. Daher sollten vor allem die, die jetzt noch keinen Brief erhalten haben und im Ausbaugebiet wohnen, mal ihre Daten beim Grundbuchamt überprüfen. Parallel dazu werden wir alle nichtzustellbaren Briefe korrigieren und einen zweiten Zustellversuch starten.

Anbei noch ein paar Antworten vom Beratungstermin am 17.09.19:

- Wie viele WE (Wohneinheiten) bzw. GE (Geschäftseinheiten) soll ich angeben, wenn diese sich noch im Ausbau befinden?
  --> so viele wie im Endausbau geplant (wegen Anzahl der Fasern im Anschlusskabel)

- Sind Hauseinführungen oberhalb der Erdoberfläche möglich?
  --> nur in Ausnahmefällen, der Regelausbau ist unterirdisch, auf keinen Fall Freileitungsanschlüsse; wenn kein Keller vorhanden, dann
       "ebenerdiger Anschluss"

- Sind mehrere Hauseinführungen möglich? (Bei mehreren Objekten auf einem Flurstück mit gleicher Adresse.)
  --> Bitte mit Stadtverwaltung in Verbindung setzen

- Ist das wirklich alles kostenfrei?
  --> im Prinzip ja, es wird über Steuergelder finanziert, daher bezahlen es am Ende ALLE :-) --> in Bezug auf jeden Enzelnen ist dies aber
  kostenfrei

- Warum bekommt mein Bungalow keinen Anschluss? (liegt im Ausbaugebiet)
  --> offenbar nicht als Adresspunkt angelegt (z.B. kein dauerhafter Wohnsitz oder WE-Grundstück)

- Ich habe keinen Brief erhalten – bekomme ich noch einen? (im Ausbaugebiet)
  --> wenn als Adresspunkt (Förderadresse) vorhanden, bitte mit Stadt die Eigentümerdaten klären. Mit hoher Wahrscheinlichkeit liegen
  falsche Grundbuchdaten vor. Oder die Daten lagen zum Erhebungszeitpunkt noch nicht vor, wie z.B. beim Wohngebiet Am Steinbüschel.




01.09.2019 Vorbereitungen laufen für die Einholung der Eigentümergestattungen

Am 27. März 2019 haben wir im Rahmen der Einwohnerversammlung über den bevorstehenden Ausbau des Breitbandnetzes in Ehrenfriedersdorf informiert. In der August-Ausgabe des Amtsblattes informierten wir Sie über die im September bevorstehende Einholung der Grundstückseigentümergestattungen.

Um hier noch offene Fragen klären zu können, bieten wir für Hauseigentümer eine weitere Informationsveranstaltung am

12.09.2019, 18:30 Uhr in der Aula der Oberschule

mit der eins an. Zusätzlich werden die Mitarbeiter der eins an folgenden Terminen für Fragen von Ihnen im Rathaus zur Verfügung stehen:

17.09.2019 14 – 18 Uhr Ratssaal
26.09.2019 14 – 18 Uhr Ratssaal

Lesen Sie hier, warum es sich lohnt, Ihre Immobilie an das neue Netz anzuschließen:

  • Der Anschluss ist kostenfrei. Im Zuge der jetzigen Förderung zahlen Sie keinen Cent. Entschließen Sie sich später für einen Anschluss, ist dieser kostenpflichtig und kann erst realisiert werden, nachdem die Arbeiten zum Förderausbau abgeschlossen sind.
  • Jede Immobilie, bei Mehrfamilienhäusern jede Wohn- oder Gewerbeeinheit erhält eine eigene Glasfaser – machen Sie sich um Bandbreiten für Jahrzehnte keine Gedanken mehr
  • Garantierte Geschwindigkeiten: egal wie viele Nutzer gleichzeitig online sind, sie werden es nicht bemerken.
  • Der Wert Ihrer Immobilie steigt. Der Zugang zu schnellem Internet ist für immer mehr Menschen ein Kriterium bei der Entscheidung für oder gegen eine Immobilie.
  • Keine störenden Satellitenschüsseln an der Fassade und die Kabel sind nur Millimeter dünn.
  • Das neue Glasfasernetz wird parallel zu bereits vorhandenen Telekommunikationsanschlüssen gelegt. Die anderen Medien bleiben somit in Betrieb, bestehende Verträge unverändert.
  • Vom öffentlichen Raum bis an das Gebäude wird ein Mikrorohr mit Mikrokabel verlegt. Ein Einzug in ein vorhandenes Schutzrohr kann berücksichtigt werden, wenn dies technisch möglich ist (Biegeradien, Verlegetiefen).
  • Die Verlegewege auf dem Grundstück und im Gebäude werden immer in Abstimmung mit dem Eigentümer durchgeführt und erfolgen nach brandschutztechnischen Regeln.



12.07.2019 Vorbereitungen laufen für die Einholung der Eigentümergestattungen

Am 27. März 2019 haben wir im Rahmen der Einwohnerversammlung über den bevorstehenden Ausbau des Breitbandnetzes in Ehrenfriedersdorf informiert.

Um das Netz optimal planen zu können, benötigen wir die Information, welcher Hauseigentümer einen Anschluss seiner Immobilie an das Netz haben will. Ziel der Stadt Ehrenfriedersdorf ist hierbei eine hundertprozentige Abdeckung im Fördergebiet. Durch die komplette Finanzierung durch Bund und Land ist es eine einmalige Chance, das Stadtgebiet für die Zukunft zu vernetzen, unabhängig davon, ob der Einzelne aktuell schon solche Bandbreiten benötigt. Denn dieser Ausbau ist nicht an die Nutzung von Diensten der eins gekoppelt.

Deshalb werden wir im September 2019 gemeinsam mit dem künftigen Netzbetreiber eins die notwendigen Grundstückseigentümergestattungen schriftlich einholen. Hierzu werden alle Eigentümer von förderfähig geltenden Objekten angeschrieben.  Nutzen Sie während der geförderten Baumaßnahme die kostenlose Errichtung eines Hausanschlusses für Ihr Grundstück.

Lesen Sie hier, warum es sich lohnt, Ihre Immobilie an das neue Netz anzuschließen:

  • Der Anschluss ist kostenfrei. Im Zuge der jetzigen Förderung zahlen Sie keinen Cent. Entschließen Sie sich später für einen Anschluss, ist dieser kostenpflichtig und kann erst realisiert werden, nachdem die Arbeiten zum Förderausbau abgeschlossen sind.
  • Jede Immobilie, bei Mehrfamilienhäusern jede Wohn- oder Gewerbeeinheit erhält eine eigene Glasfaser – machen Sie sich um Bandbreiten für Jahrzehnte keine Gedanken mehr
  • Garantierte Geschwindigkeiten: egal wie viele Nutzer gleichzeitig online sind, sie werden es nicht bemerken.
  • Der Wert Ihrer Immobilie steigt. Der Zugang zu schnellem Internet ist für immer mehr Menschen ein Kriterium bei der Entscheidung für oder gegen eine Immobilie.
  • Keine störenden Satellitenschüsseln an der Fassade und die Kabel sind nur Millimeter dünn.
  • Das neue Glasfasernetz wird parallel zu bereits vorhandenen Telekommunikationsanschlüssen gelegt. Die anderen Medien bleiben somit in Betrieb, bestehende Verträge unverändert.
  • Vom öffentlichen Raum bis an das Gebäude wird ein Mikrorohr mit Mikrokabel verlegt. Ein Einzug in ein vorhandenes Schutzrohr kann berücksichtigt werden, wenn dies technisch möglich ist (Biegeradien, Verlegetiefen).
  • Die Verlegewege auf dem Grundstück und im Gebäude werden immer in Abstimmung mit dem Eigentümer durchgeführt und erfolgen nach brandschutztechnischen Regeln.



04.06.2019 Gestattungsversand durch eins energie in sachsen

Im nächsten Schritt wird eins in Zusammenarbeit mit unserer Gemeinde ab September 2019 die notwendigen Grundstückseigentümergestattungen schriftlich einholen. Hierzu werden alle Eigentümer von als förderfähig geltenden Objekten angeschrieben und um die Gestattung zur Verlegung des Netzes auf ihrem Grundstück gebeten.

Der Wert einer Immobilie wird künftig auch davon abhängig sein, welche Bandbreiten darin verfügbar sind. Der klassische Anschluss mittels Kupferkabel kommt bereits heute an seine Grenzen. Vor allem dann, wenn sich mehrere Nutzer oder Geräte die verfügbare Bandbreite teilen. Mit einem Glasfaseranschluss müssen Sie sich darüber für die nächsten Jahrzehnte keine Gedanken machen, denn Glasfaser ist das Medium der Zukunft in der Telekommunikation.

Nutzen Sie während der geförderten Baumaßnahme die kostenlose Errichtung eines Hausanschlusses für Ihr Grundstück. Dafür müssen alle Eigentümer einer Immobilie der Errichtung des Netzes und des Anschlusses zustimmen.

Bitte beachten Sie auch unsere Informationen in den „Bergstadt Nachrichten“ und auf dieser Internetseite, um über den Stand des Ausbaus informiert zu sein.




27.03.2019 Bürgerinformationsveranstaltung

Gemeinsam mit dem zukünftigen Betreiber eins haben wir am 27. März 2019 im Rahmen der Einwohnerversammlung in der Aula der Oberschule erste Informationen zum bevorstehenden Breitbandausbau an Sie geben können. Wir haben uns sehr über Ihr großes Interesse gefreut.

Gemeinsam haben wir Ihnen das Bauvorhaben vorgestellt und Sie konnten sich bereits vorab über die Internet- bzw. Telekommunikationsprodukte von eins informieren.

Im Anschluss wurden Ihre individuellen Fragen in gemeinsamen Gesprächen mit eins-Mitarbeitern anhand einer Musterinstallationstafel und einer Karte des Erschließungsgebietes beantwortet.

Die gezeigte Präsentation von eins finden Sie hier:

 pdfInformationsveranstaltung_Ehrenfriedersdorf.pdf
